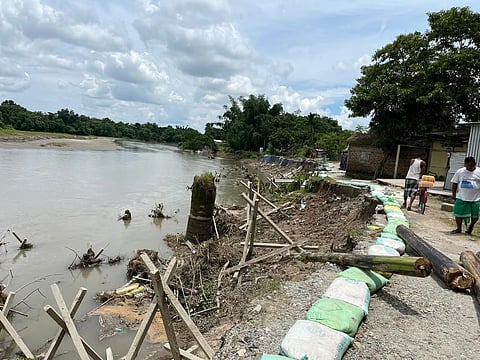

असम: निर्माण की खराब गुणवत्ता के कारण लोंगा नदी में सुरक्षा बांध ढह गया

द सेंटिनल में बीटीसी के जल संसाधन विभाग द्वारा 1.17 करोड़ रुपये की लागत से रामफलबिल के तुनियाडांगा में लोंगा नदी में कंक्रीट सुरक्षा बांध के दोषपूर्ण और घटिया गुणवत्ता के कार्यों को उजागर करने के बाद, विधायक स्थानीय क्षेत्र विकास निधि के तहत कोकराझार जिले के डोटमा के नवरविता में निचली लोंगा नदी में 1.5 करोड़ रुपये की लागत से निर्मित जियो-बैग, कंक्रीट और साही सुरक्षा कार्य में तकनीकी रूप से दोषपूर्ण और निम्न गुणवत्ता का मामला सामने आया है, जो छह महीने के भीतर ही कटाव और बह गया।
असम: निर्माण की खराब गुणवत्ता के कारण लोंगा नदी में सुरक्षा बांध ढह गया
Published on

कोकराझार: बीटीसी के जल संसाधन विभाग द्वारा 1.17 करोड़ रुपये की लागत से रामफलबिल के तुनियाडांगा में लोंगा नदी में कंक्रीट सुरक्षा बांध के दोषपूर्ण और घटिया गुणवत्ता के कामों का खुलासा द सेंटिनल में किए जाने के बाद, विधायक स्थानीय क्षेत्र विकास निधि के तहत कोकराझार जिले के नवरविता, दोतमा में निचली लोंगा नदी में 1.5 करोड़ रुपये की लागत से निर्मित जियो-बैग, कंक्रीट और साही सुरक्षा कार्यों में तकनीकी रूप से दोषपूर्ण और निम्न गुणवत्ता का मामला प्रकाश में आया है, जो छह महीने के भीतर ही कटाव और बह गया। खराब गुणवत्ता वाले काम के कारण निर्माण के छह महीने के भीतर ही रामफलबिल और दोतमा में एक ही नदी पर बने दोनों सुरक्षा बांध हाल ही में आई बाढ़ में बह गए या टूट गए।

डोटमा के नवरविता के स्थानीय लोगों ने बताया कि गांवों को कटाव से बचाने के लिए जियो बैग और साही के काम का उद्घाटन पश्चिम कोकराझार विधानसभा क्षेत्र के विधायक रविराम नरजारी ने 31 जनवरी को ही किया था। लोंगा नदी के बचाव के लिए बनाए गए इस काम की लागत 1.5 करोड़ रुपये थी, जिसे विधायक के स्थानीय क्षेत्र विकास निधि से स्वीकृत किया गया था, लेकिन छह महीने के भीतर ही कई जगहों पर ढांचों और साही के ढेरों को बहाकर तोड़ दिया गया, जिससे काम की गुणवत्ता की कमी का पता चलता है।

ग्रामीणों ने बताया कि बरसात के मौसम में लोंगा नदी के कारण बड़े पैमाने पर कटाव हुआ है और कई परिवारों के घर कट गए हैं, जिससे उन्हें दूसरे इलाकों में जाने के लिए मजबूर होना पड़ा है। उन्होंने यह भी कहा कि मस्जिद के लिए जमीन का टुकड़ा और गांव की सड़क लोंगा नदी के कटाव की चपेट में आ गई है। उन्होंने आगे आरोप लगाया कि बचाव के लिए किए गए निर्माण कार्य की गुणवत्ता बहुत खराब है और काम की गुणवत्ता की जांच करने वाला कोई नहीं है। सेरफंगुरी थाना क्षेत्र के रामफलबिल के तुनियाडांगा गांव में लोंगा नदी पर कंक्रीट के ढांचे के निर्माण में भी यही सवाल उठे।

जल संसाधन विभाग, बीटीसी की ओर से 1.17 करोड़ रुपये की लागत से बन रहा कंक्रीट बांध पिछले साल जनवरी में ही बनकर तैयार हो गया था, लेकिन कटावरोधी कंक्रीट ढांचे में कथित तकनीकी खामियों के कारण कंक्रीट निर्माण और साही का काम टूट कर गिर गया, जिससे उनके गांव और आस-पास के इलाकों में बाढ़ आ गई, जिससे हाल ही में ग्रामीणों को रामफलबिल एचएस स्कूल में शरण लेनी पड़ी। बीटीसी के सीईएम प्रमोद बोरो ने तुनियाडांगा गांव में 1.17 करोड़ रुपये की लागत से कटावरोधी कंक्रीट ढांचे का शिलान्यास किया, लेकिन शिलान्यास की तारीख और वर्ष का उल्लेख नहीं किया गया। इस संवाददाता से बात करते हुए ग्रामीण जनक अधिकारी ने कहा कि लोंगा नदी की सुरक्षा के लिए कंक्रीट ढांचे का काम जल संसाधन विभाग ने 2018-19 में लिया था, लेकिन निर्माण वित्तीय वर्ष 2023-24 में किया गया।

उन्होंने यह भी कहा कि कंक्रीट का कटावरोधी बांध छह महीने पहले ही बनकर तैयार हुआ था, लेकिन बांध टूट गया, जिससे इलाके में बाढ़ आ गई। एक अन्य ग्रामीण गोपाल अधिकारी ने कहा कि कटावरोधी बांध की ऊंचाई इतनी कम थी कि पानी उसके ऊपर से नहीं बह सकता था। उन्होंने कहा कि सुरक्षा बांध के निर्माण में कुछ तकनीकी खामियां हो सकती हैं और काम की गुणवत्ता में समझौता हो सकता है, जिसके कारण वे ही जानते होंगे।

उन्होंने यह भी कहा कि 'दोषपूर्ण' और 'समझौतापूर्ण' संरचनाओं के लिए संबंधित विभाग के इंजीनियर को जिम्मेदार ठहराया जाना चाहिए। यह देखा गया है कि कंक्रीट के बांध की सुरक्षा के लिए अधिक ऊंचाई की आवश्यकता होती है। नदी की सुरक्षा के लिए संरचना में किसी लोहे की छड़ का उपयोग नहीं किया गया है, बल्कि कृषि भूमि के लिए नहर के रूप में केवल रेत, बजरी और सीमेंट का उपयोग किया गया है। इससे यह साबित हो गया है कि संबंधित विभाग किस तरह से दोषपूर्ण और घटिया गुणवत्ता वाले काम से जनता को ठग रहा है। इसके अलावा, नदी के किनारे कंक्रीट के साही दो स्थानों पर काफी अपर्याप्त पाए गए।

उस समय बीटीसी की सरकार ने परिषद के चार जिलों के जिला आयुक्तों को योजनाओं के प्रस्ताव, प्रगति और अपने-अपने अधिकार क्षेत्र के तहत सभी परियोजनाओं के उचित कार्यान्वयन की देखरेख करने का अधिकार दिया था, और जन प्रतिनिधियों, वीसीडीसी और टीसीएलसीसी के अध्यक्षों और संबंधित विभागों के अधिकारियों को भी योजनाओं के उचित कार्यान्वयन की निगरानी करने के लिए कहा गया था, लेकिन इस तथ्य के बावजूद, सुरक्षा बांध और कंक्रीट की संरचनाएं पूरा होने के छह महीने के भीतर ही टूट गईं, जो चिंता का विषय है और कार्यों की गुणवत्ता से समझौता दर्शाता है।
