केंद्रीय विद्युत प्राधिकरण (सीईए) सुबनसिरी परियोजना की सुरक्षा दीवारों को लेकर आशंकित

नेशनल हाइड्रो-इलेक्ट्रिक पावर कॉरपोरेशन लिमिटेड (एनएचपीसी) के अधिकारी दावा कर रहे हैं कि 2,000 मेगावाट (8x250 मेगावाट) की दो इकाइयां (यूनिट-1 और यूनिट-2 प्रत्येक 250 मेगावाट) हैं।
केंद्रीय विद्युत प्राधिकरण (सीईए) सुबनसिरी परियोजना की सुरक्षा दीवारों को लेकर आशंकित

गुवाहाटी: नेशनल हाइड्रो-इलेक्ट्रिक पावर कॉरपोरेशन लिमिटेड (एनएचपीसी) के अधिकारी दावा कर रहे हैं कि 2,000 मेगावाट (8x250 मेगावाट) सुबनसिरी लोअर हाइड्रो इलेक्ट्रिक प्रोजेक्ट की दो इकाइयां (यूनिट -1 और यूनिट -2 प्रत्येक 250 मेगावाट) अगस्त 2022 में चालू होने वाली हैं और शेष छह इकाइयाँ (250 मेगावाट की प्रत्येक इकाई # 3-8) अगस्त 2023 में चालू होने वाली हैं, लेकिन केंद्रीय विद्युत प्राधिकरण (सीईए) की एक टीम ने हाल ही में परियोजना स्थल का दौरा करने के बाद देखा है कि यूनिट -1 और यूनिट -2 की निर्धारित कमीशनिंग वर्ष 2022-23 में हासिल की जा सकती है। केवल तभी जब मानसून के महीनों में ठोस कंक्रीटिंग का काम किया जा सकता हो।

गौरतलब है कि सीईए के अधिकारियों ने परियोजना की सुरक्षा दीवारों की मजबूती को लेकर आशंका जताई है। इस साल 1 अप्रैल को बिजलीघर की सुरक्षा दीवार का एक हिस्सा आंशिक रूप से गिर गया था। सीईए ने उल्लेख किया कि नदी के किनारे से पानी के किसी भी प्रवेश से बिजलीघर की सुरक्षा के लिए नदी के किनारे और साथ ही बिजलीघर की तरफ सुरक्षा उपाय किए गए हैं। हालांकि, मानसून के दौरान नदी के पानी के उच्च प्रवाह के परिणामस्वरूप सुरक्षा दीवार पर उच्च दबाव होगा। जैसे, सीईए ने सलाह दी है कि बिजलीघर की सुरक्षा दीवार की पर्याप्तता और मानसून के दौरान अधिकतम पानी के दबाव को सहन करने की क्षमता की जांच आगामी मानसून से पहले एक विशेष एजेंसी द्वारा की जानी चाहिए। बांध स्थल के दौरे के दौरान, सीईए टीम ने देखा कि कुछ कर्मचारी बिना सुरक्षा हेलमेट और उचित सुरक्षा कवच के बिना काम कर रहे थे। मामले को निवारण के लिए एनएचपीसी के अधिकारियों के पास भेजा गया था।

सीईए टीम ने आगे सुझाव दिया कि ठेकेदारों को एनएचपीसी को प्रस्तुत अपनी मासिक दुर्घटना रिपोर्ट में उल्लिखित दुर्घटनाओं का विवरण प्रस्तुत करने की सलाह दी जा सकती है ताकि एनएचपीसी दुर्घटना (दुर्घटनाओं) के पीछे के सही कारण का आकलन करने में सक्षम हो सके और भविष्य में ऐसी घटनाओं की रोकथाम के लिए उचित उपाय करें/आवश्यक निर्देश जारी करें। सीईए टीम ने लेखापरीक्षा रिपोर्टों के आधार पर यह भी नोट किया कि हाल के दिनों में सुरक्षा समिति की बैठकें समय-समय पर आयोजित नहीं की गई थीं। इसके अलावा, एनएचपीसी को परियोजना परिसर में काम करने वालों की सुरक्षा सुनिश्चित करने के लिए पर्याप्त संसाधन लगाने और यह सुनिश्चित करने के लिए सलाह दी गई है कि सुरक्षा अधिकारियों को ऐसा कोई काम करने की आवश्यकता या अनुमति नहीं है जो इससे जुड़ा नहीं है, इसके साथ असंगत, या उन्हें निर्धारित कर्तव्यों के प्रदर्शन के लिए हानिकारक हो।

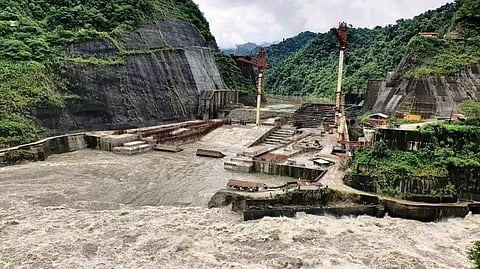

इसके अलावा, सीईए टीम ने पाया कि पहले एक बाएं किनारे की स्लाइड के कारण, डायवर्सन टनल (डीटी) में से एक अवरुद्ध हो गया था और वर्तमान में केवल चार डीटी नदी को मोड़ रहे हैं। डीटी अस्थायी संरचनाएं हैं जिन्हें 100 वर्षों के लिए डिज़ाइन किया गया है। सीईए टीम ने नोट किया कि सुबनसिरी लोअर हाइड्रो इलेक्ट्रिक प्रोजेक्ट के मामले में इतने लंबे समय तक डीटी के माध्यम से निरंतर जल प्रवाह इसकी दीवारों के क्षरण का प्रभाव हो सकता है। टीम ने सलाह दी कि एनएचपीसी को आसपास के पहाड़ों की ढलान स्थिरता पर इतनी लंबी अवधि के लिए डीटी के माध्यम से नदी के मोड़ के प्रभाव का पुनर्मूल्यांकन करना चाहिए।

सीईए टीम, जिसने 21 अप्रैल को परियोजना स्थल का दौरा किया, का नेतृत्व सीईए के एचपीपीआई डिवीजन के निदेशक बलवान कुमार और सीईए के एचपीएम डिवीजन के उप निदेशक फराज ने किया।

परियोजना को सुबनसिरी/ब्रह्मपुत्र नदी पर रन-ऑफ-रिवर (दैनिक भंडारण के साथ) सुविधा के रूप में डिजाइन किया गया है। परियोजना के लिए तकनीकी-आर्थिक मंजूरी 13 जनवरी, 2003 को सीईए द्वारा 6,608.68 करोड़ रुपये की अनुमानित लागत पर प्रदान की गई थी, जिसके चालू होने की संभावित तिथि सितंबर 2010 थी। हालांकि, वास्तव में मार्च 2022 तक 15,506.40 करोड़ रुपये का खर्च किया गया है। परियोजना की संशोधित लागत 19,992.43 करोड़ रुपये है। स्थानीय लोगों के आंदोलन, नेशनल ग्रीन ट्रिब्यूनल में कार्यवाही आदि जैसे विभिन्न कारणों से परियोजना में देरी हुई।
